    全回轉鑽機包括動力站及工作裝置,工作裝置的動力來源於動力站。全回轉鑽機施工常用工法:複雜地層及特殊環境灌注樁施工工法、鑽孔咬合樁施工工法、拔樁及地下障礙物清除施工工法、高精度無偏差鋼立柱插入施工工法。
產品詳情

工作原理

全回轉鑽機包括動力站及工作裝置,工作裝置的動力來源於動力站。

全回轉鑽機施工常用工法

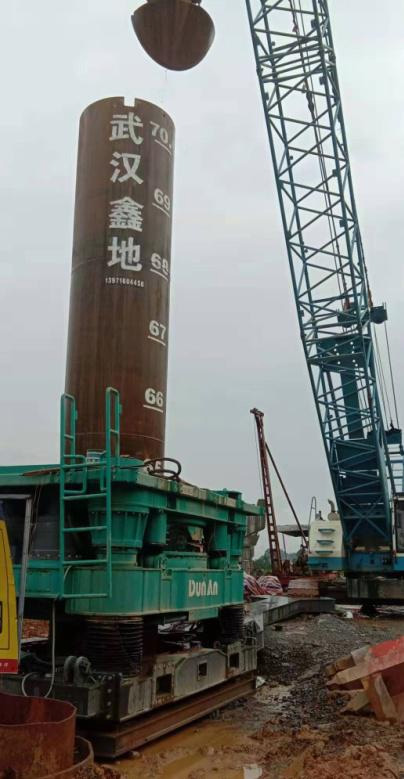

       複雜地層及特殊環境灌注樁施工工法
       鑽孔咬合樁施工工法
       拔樁及地下障礙物清除施工工法
       高精度無偏差鋼立柱插入施工工法

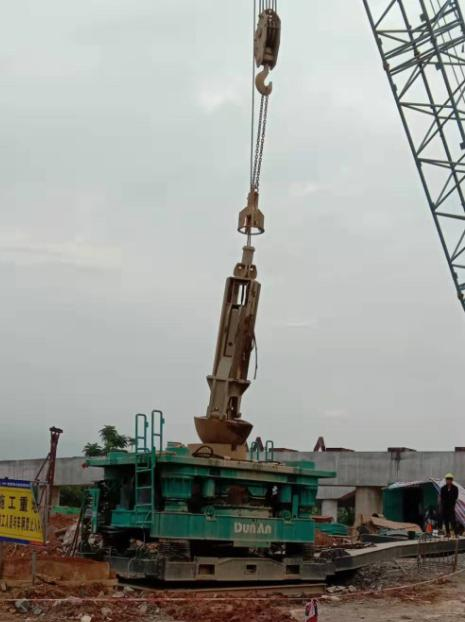

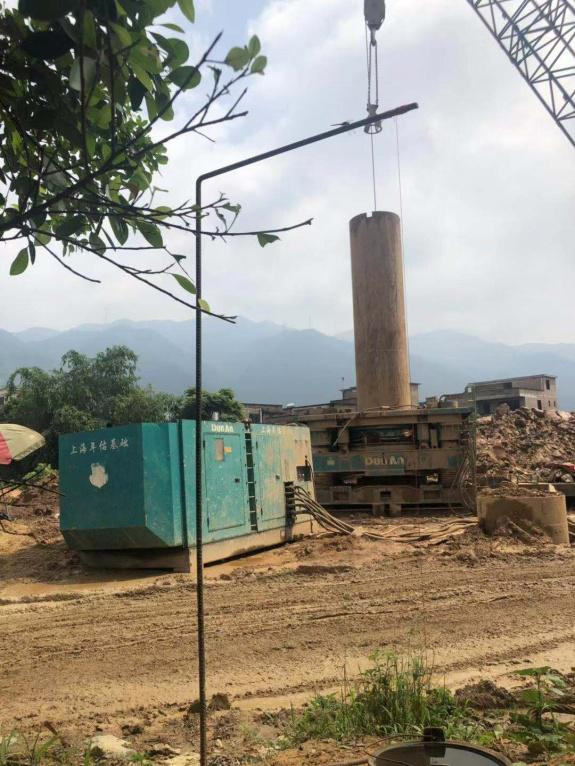

旋挖鑽機+套管工藝流程

       測量放線→設備就位→埋設套管→搓入套管→抓鬥掏土→吊放鋼筋籠→灌注混凝土→起拔套管→設備就位下一根樁
       1、將全回轉鑽機定好樁位。
       2、先將8米管靴連接好,然後裝到全回轉鑽進上。套管與管靴用螺絲連接,拆裝方便。

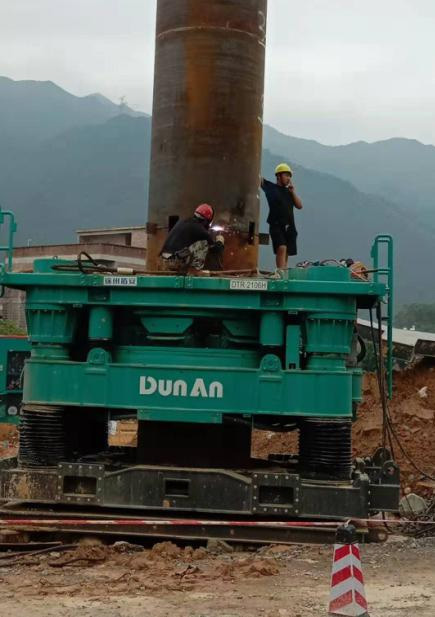

       3、定好樁位以後,用全回轉鑽機驅動套管進行鑽進施工。在鑽進一根套管後,可用吊車吊起另一根套管,與鑽入地下的套管連接,然後繼續鑽進施工。
       4、在驅動套管鑽進過程中,如果遇到套管鑽進困難,就需要用衝擊錘與衝擊抓鬥或旋挖鑽頭進入到套管中間取土。
       5、卸土。
       6、驅動套管鑽進方法,直到鑽進到設計深度為止,鑽進工作完成。

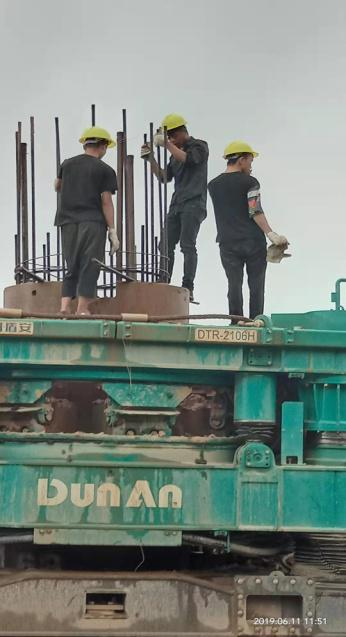

       7、下放鋼筋籠,灌注混凝土。將鋼筋籠放入套管中間,然後放入灌漿導管。此時開始灌混凝土。整個樁孔灌混凝土時間盡量短,如果灌注時間太長,混凝土凝固後會造成拔套管困難,引起施工事故。在灌混凝土過程中,可以起拔套管一段高度,防止混凝土凝固後,將套管粘住。

注意事項

       1、套管要避免強力碰撞,尤其是套管接頭部位不要磕碰,在裝卸套管連接銷時,一定要將清理幹淨,否則會造成安裝困難。
       2、驅動套管鑽進在扭矩增大至驅動困難時,需用衝擊抓鬥或旋挖鑽超前鑽進。
       3、旋挖鬥提鑽前應檢查鑽杆孔位對中和垂直度,以防提鑽時開合機構碰在套管靴上,在孔下打開底門。

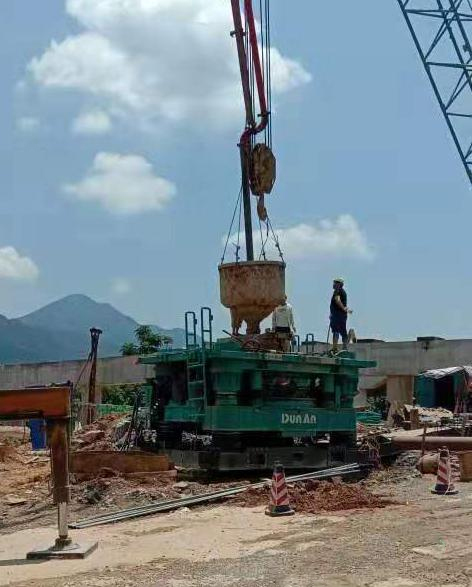

       4、在灌凝土時,一定要試驗拔管機各個動作是否正常後,才能開始灌凝土。
       5、在灌漿終了後,立即起拔套管,以防浮籠。

鑽機介紹

       ♦ 全套管全回轉鑽機是集全液壓動力和傳動、機電液聯合控製於一體、可以驅動套管做360度回轉的新型鑽機,壓入套管和鑽進同時進行,可以解決複雜特殊環境下的樁基施工難題。

鑽機原理

       全套管全回轉鑽機屬於貝諾特工法鑽機一種。具體施工原理為:

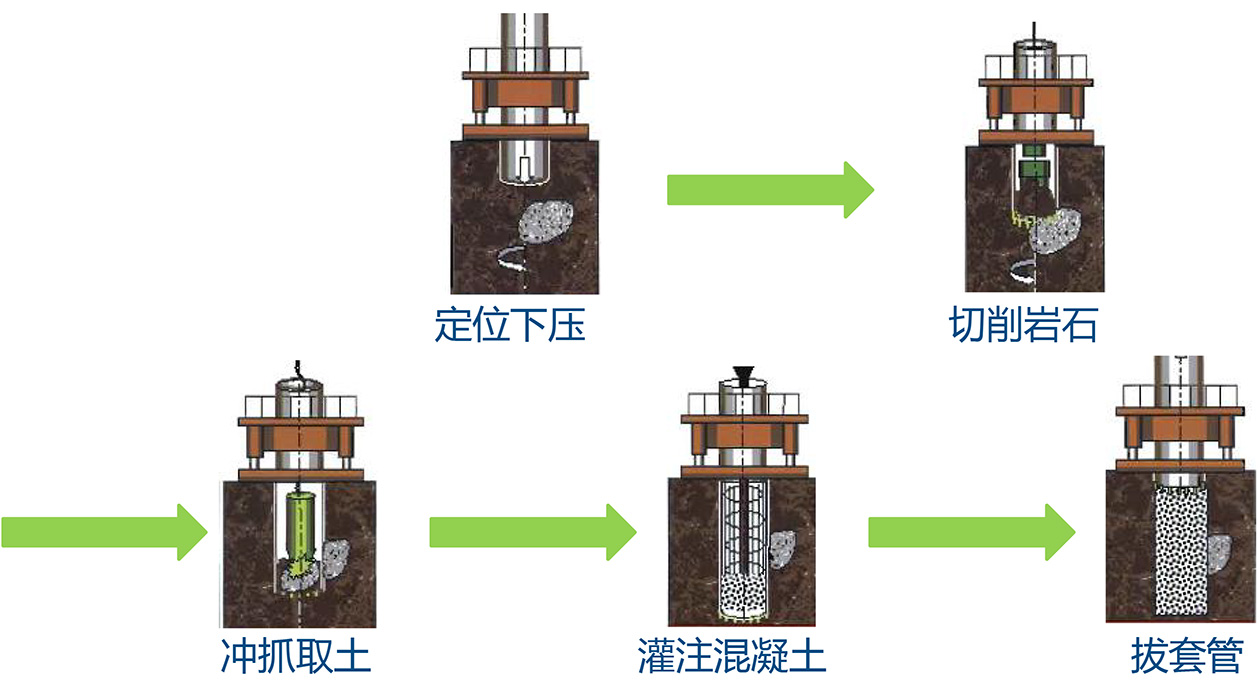

       利用全套管全回轉鑽機的回轉,使鋼套管與土層間的摩阻力大大減小,邊加轉邊壓入,同時利用衝抓鬥、衝擊錘挖掘取土或旋挖取土,直至套管下到樁端持力層為止。挖掘完畢後,立即測量孔深確認持力層,滿足要求後進行清孔,安裝鋼筋籠,澆灌混凝土成樁完成。

技術原理

典型柱狀圖

施工主要措施

       ♦ 采用一次性套管工藝,解決溶洞中砼滲漏問題;
       ♦ 采用特製刀頭、刀座及刀桶,解決超深入岩問題;

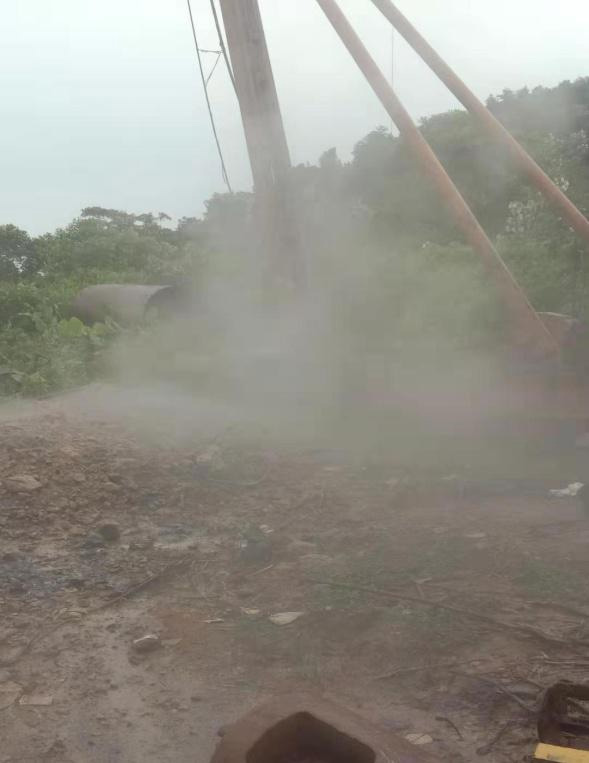

       ♦ 進入灰岩後采用衝擊與衝抓相結合的取土工藝;
       ♦ 樁底沉渣采用氣舉反循環工藝,做到樁底零沉渣;
       ♦ 鋼筋籠製用時的外徑應小於套管內徑10cm,同時鋼筋籠上應每隔4m安裝一道圓形的預製混凝土保護塊,以確保鋼筋籠在套管中心而不被刀頭掛出或導管提帶上浮。

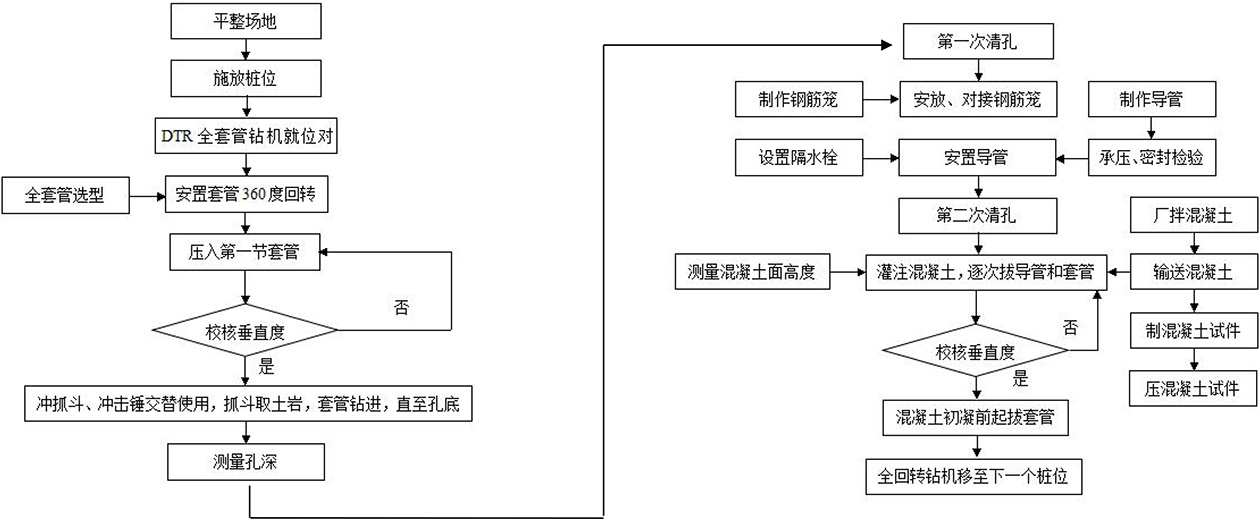

工藝流程

施工操作

對原塌陷區上部3m範圍內

采用塊石回填、碾壓後硬化處理

鑽機就位

成孔抓土

套管對接

校核垂直度

套筒降溫保護(浸水)

孔深驗收

一次機械清孔

對接與安放鋼筋籠

安置導管

二次清孔

灌注混凝土
